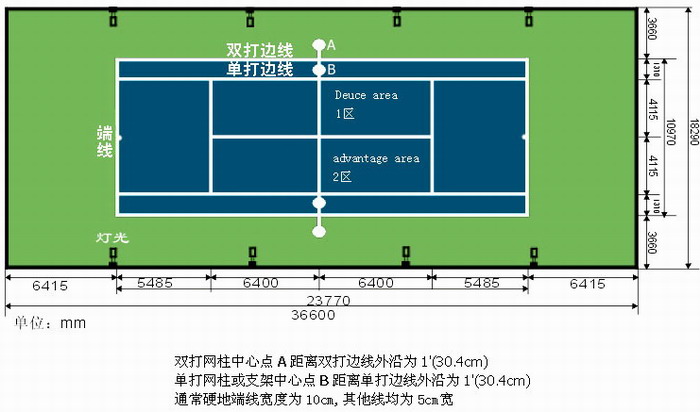

室外网球场应选择在阳光充足、周围无烟尘和有害气体污染的地方,不要在低洼处修建,以免雨水积水,影响使用。室内外场地纵轴应取南北方向,偏差在5º–15º之间。

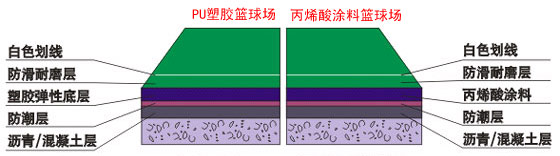

聚氨酯塑胶网球场应平整主辅场地红绿色泽分明、鲜艳,白线条清晰、平直视觉舒适。场地边线向另一侧边线的排水坡度为4‰,高程为7厘米,摩擦层均匀耐磨,便于跑动,使球的飞行方向正常。摩擦层与地面粘结牢固,硬度不受气温影响,不起泡,不断裂。球回弹高度在1.436-1.473m之间。
二、网球场的地基基础结构
聚氨酯塑胶网球场的地基结构包括、垫层、沥青层、排水系统、场地周围挡网、灯光球场的灯柱、中心网网柱、网的预埋件等。
1、材料:
A、沥青:沥青不含水,加热至180℃时不得起泡,应达到:
针入度(25℃,100g,5秒):65:延伸度(15℃):>100:软化点(℃):>50。
B、人工级配碎石:M-40。
2、沥青混凝土应符合如下质量标准及外观:
A、沥青混凝土应符合如下质量要求:
稳定度:>700 R20:25kg/cm2 R50:10kg/cm2
热稳定系数:≤3.5 体胀率:≤1.5 体吸收率:6-10%
整个基础必须稳定,无断裂、沉陷,沥青面层平整,无推挤及明显的碾压轮迹,炒油均匀无油疾、油污;
B、平整度:沥青面层平整度达到+2.4mm/3m;
C、坡度:场地一侧边线向另一侧边线的排水坡度为4‰。
三、PU球场铺设材料用量
施工厚度 |
底油 |
基材 |
面材 |
表面处理MV-661N混合液 |
3mm |
0.2 |
2.0 |
1.8 |
0.3 |
4mm |
0.2 |
2.6 |
2.4 |
0.3 |
5mm |
0.2 |
3.9 |
2.4 |
0.3 |
6mm |
0.2 |
5.2 |
2.4 |
0.3 |
四、基础设施
网球场基础部分是球场质量的关键,直接影响面层的质量和效果,并决定球场的使用寿命,国际网球协会因此建议网球场基础采用沥青基础。
1、挖土及压实:
从地坪向下翻挖300mm,除去表面松土,同时平整,用8-10吨压路机来回碾压,仔细检查素土无波动,无弹簧土,同时引准标高,定出排水坡度4‰若未达到标准坡度时,则须以级配铺筑至标高位。
2、铺石加固:
用规格50mm-80mm道渣,混合砂土铺筑于已平整石块层之上,并配合压路机碾压,注意调整排水坡度,凹陷处必须补平,突出处须刮平,该层厚度达200mm。
3、稳定:
在道渣面层上铺设50mm厚石子,分三层找平压实并调整排水坡度然后再喷浇一层热柏油,使之渗入石子缝隙以稳定其结构。待柏油冷却后,在其表面设置每米4块混凝土模块,以控制其上层粗沥青层的标高。
4、粗沥青:
将在沥青厂拌好之70#粗沥青混凝土趁热平铺于柏油稳定层面上,用压路机压实压平,并调整排水坡度和表面平整度。该层沥青厚度为50mm。
5、细沥青:
在粗沥青层面上再铺一层厚度为30mm和70#的细沥青混凝土,同样用压路机压实压平,并及时调整好平整度和排水度。
6、基础外墙:
沥青基础周围砖砌外墙,并用水泥粉光,以保护沥青基础。
注意事项:
沥青混凝土出厂运至施工现场时,温度须保持在146℃左右,才能进行铺设施工;温度过高过低均会直接影响施工质量。进行沥青铺设时,气温应在10℃以上,方能保证沥青层的质量良好。
整个基础完成之后,表面应平整,坚实,检验密度达90%左右,用1m直尺随意度量,不应有超逾2mm的凹陷处。所做的倾斜坡应使场内大部分积水能排除。沥青层完成后,至少需有14天以上的稳定期,才能进行下一步的面层铺设工作。
五、排水措施
任何室外场地均无可能做到100%无积水,只可能做到尽量减少积水现象,国际通用标准为雨停后一小时积水处面积不大于1.5m2,深度不大于5mm,用推水器清除后半小时场地便可供使用。严格说来,每道工序都应及时调整排水坡度和场地平整度。另外灯柱外侧建造明渠以收集雨水或污水,并用230瓦管将其引向场外。明渠表面用八孔盖板遮挡。
1、PU球场施工前准备事项:
(1)、地坪面之确定;
(2)、底漆涂布(附着处理);
(3)、地坪面含水分测定(利用水分测定仪);
(4)、水平整修,
(5)、PU基材铺设;
(6)、防滑处理;
(7)、球场划线规划。
