一、旧水泥混凝土基础:
1、基础要求
坚实、平整、无下沉板块、断裂缝宽不超10mm宽。
2、原基础油漆面层打磨清理、酸洗
用清水湿润基面,用8%左右稀盐酸泼洒并洗刷基面,再用清水冲洗干净反应物,清洗后基面应无污油、脏物及浮松物。
3、温度缝及裂缝处理
若原基础没有切割合理温度缝,必须重新切割(按新混凝土基础温度缝切割及填缝方法处理);原有裂缝若≥3mm,必须沿裂缝切割6~8mm宽,再按新混凝土基础填缝方法处理;若裂缝<3mm,须把裂缝打磨成“V”型槽,表面宽为≥20mm,深为2mm,再用专用填缝胶分两道以上填平。
一个国际标准网球场由围网、照明系统、地面铺塑、球场器材四部分构
成。
球场面层材料:弹性丙烯酸涂料、硬地丙烯酸涂料、人造草、红土等。
照明系统:采用加拿大Court-1或合资菲利浦亚明牌。
围网:进口优质的PVC涂塑铁丝网球场围网。
器材:加拿大Court-1球柱、球网、中空素带、推水器。

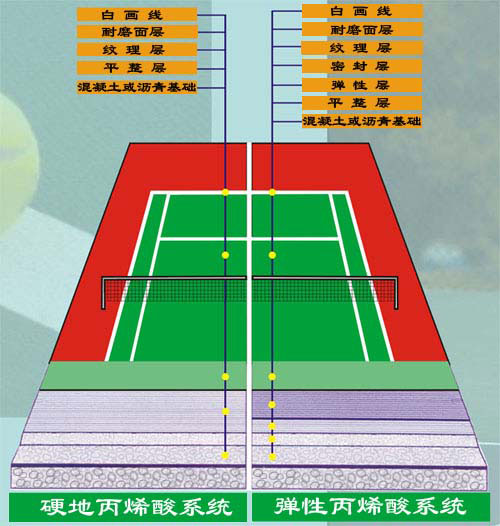

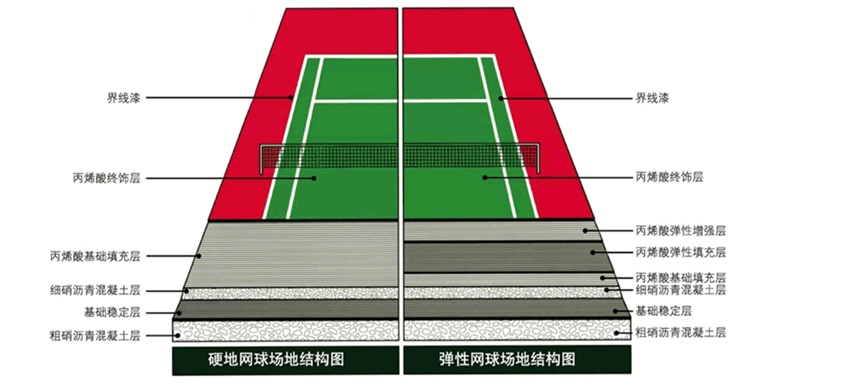

4、底涂:
基础干燥后用专用底漆(TB-201)滚涂于基面,一般分两道滚涂,基础密实度低的需多道滚涂,原则为涂刷后基面形成光亮连续膜为止。底漆作用为渗透于基面的微细孔内,起堵塞地下水气及加固基面作用,形成光亮膜是保证基面的微细孔完全堵塞,应避免烈日下或基面温度过高(>50℃)情况下施工,以保证底漆的渗透性。
5、积水处修补:
积水处积水深度不超过5 mm的地方用弹性层(TB-002)加石英粉(或滑石粉)按1:1(重量比),加稀释剂( )搅拌均匀,并调节至合适施工稠度,用直尺或刮板涂刮于积水处;若积水深度超过5 mm的地方,应用专用底漆(TB-201)加40~80目砂,按1:6~8(重量比)拌和均匀,平整摊铺于积水处并压实。修补时注意修边,不要让修补后的边高出,若有高出需打磨平整后方能进行后续施工。
二、丙烯酸涂料施工
1、面层
面层(TB—205)为双组份材料,必须按规定比例把A、B两组份充分搅拌均匀,可加入少量水调节合适施工稠度,用胶刮板分2~3道刮涂于加强层表面。表面需粗糙的可以加入≤30%面层专用砂,应先将A组份与专用砂搅拌均匀再加入B组充分混合均匀后刮涂。(各类球场面层参考做法:乒乓球、篮球场:第一道加入30%专用砂,第二道加入15%专用砂,第三道不加专用砂;网球场:加入30%专用砂分2~3道刮涂。羽毛球、排球场:不加专用砂分2~3道刮涂。)面层施工用料必须足量,否则会直接影响使用效果及使用期限。应避免烈日及表面温度过高情况下施工,保证表面效果。
2、划线
按标准尺寸量度定位,标出界线位置,用美纹纸沿界线两边贴在球场上,用专用划线漆(TB—207)涂刷于美纹纸间,待表面干后撕掉美纹纸。TB—207为双组份材料,必须按规定比例把A、B两组份充分混合均匀,分两道涂刷。若球场表面为粗糙面,第一道可加20%面层专用砂涂刷,以防渗边。
五、注意事项:
1、调配材料时必须称量准确并搅拌均匀。
2、施工整过程每一道工序施工后8小时内不能有水浸泡。
3、室内场地必须保证良好的通风效果。
4、场地铺设后需保持5天以上才能投入使用。
球场地介绍

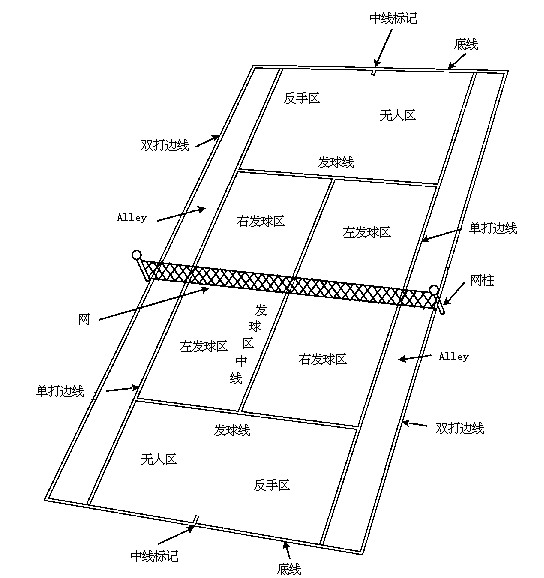

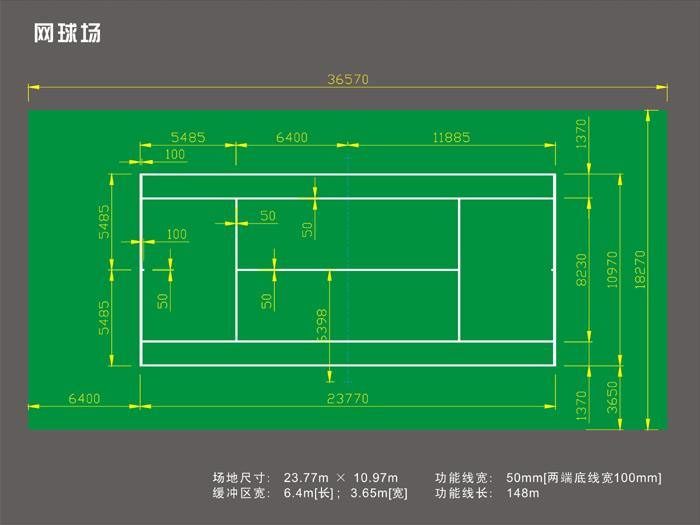

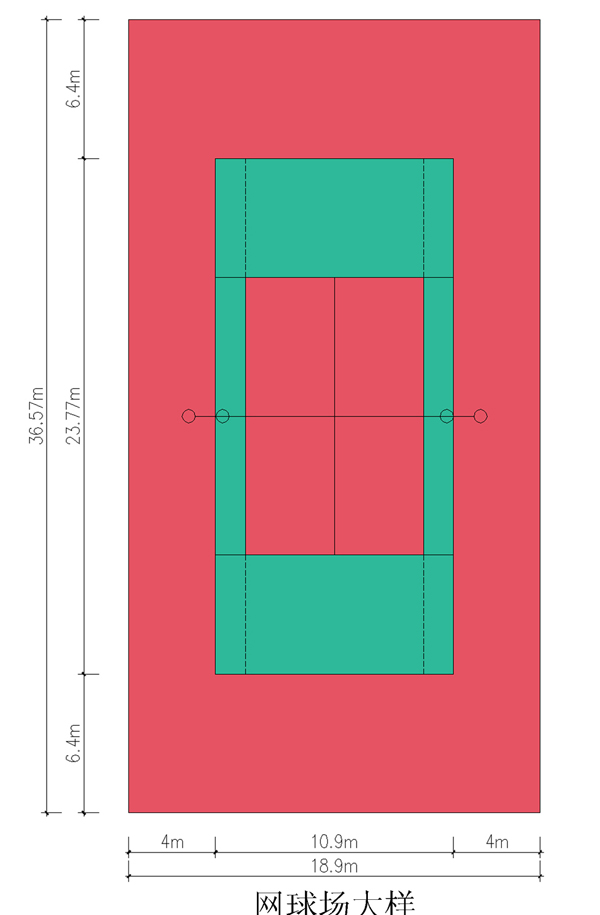

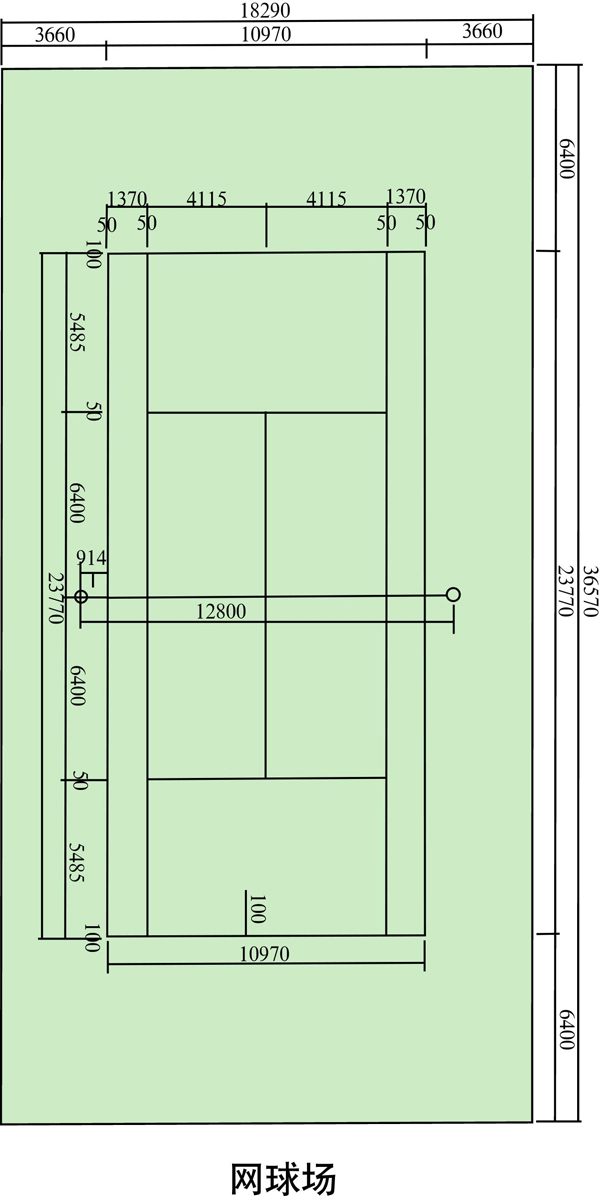

国际网联和国家体委颁布的《网球竞赛规则》中规定,一片标准网球场地的占地面积不小于36.58米(长)×18.29米(宽),这个尺寸也是一片标准网球场地四周围挡网或室内建筑内墙面的净尺寸。在这个面积内,有效双打场地的标准尺寸是:23.77米(长)×10.97米(宽),在每条端线后应留有空余地不小于3.66米。在球场安装网柱,两柱中心测量,柱间距离是12.80米。网柱顶端距地平面是1.07米,球网中心上沿距地平面是0.914米。
如果是两片或两片以上相邻而建的并行网球场地,相邻场地的边线之间距离不小于4米。
如果是室内网球场,端线6.40米以外上空净高不小于6.40米,室内屋顶在球网上空的净高不小于11.50米。室外网球场首先要考虑的问题:1)日照问题:为了避免日光弦目,室外网球场走向多为南北走向,如果周围有建筑物遮蔽,可另行别论。2)降雨排水问题:为了保证在最短时间内恢复场地的正常使用,国际网联规定,室外场地的散水坡为横向,坡度不大于8‰。
室外网球场地的四周围挡网高度一般在4-6米之间,视球场周围环境与建筑物高度,也可适量增减。 需要安装照明灯光的网球场,除室内屋顶灯具分布外,室外球场上空和端线两侧不应设置灯具。室外球场灯具应设置在两侧围挡网距地面高7.60米以上,灯光从球场两侧场面均匀照射。
灯光照度应当根据球场使用的不同用途,请电光源技术人员专门设计。经验告诉我们,每片网球场照光的平均照度,应当在600个勒克斯以上。
比赛场地的布置与要求
(一) 裁判席
根据比赛级别决定设裁判的人数。主裁判和副裁判在网球场的两侧,其他司线裁判在他司线的场外。主裁判椅上执行裁判工作。
