丙烯酸网球场施工方案 带你领略世界最流行的球场(二)

2010-12-20 16:08:59  来源:丙烯酸网球场  字号:【    】  浏览:1997
 4.2 用法说明
  • 用TRS-02橡胶刮耙平行涂布涂料。
  • 仔细检查交迭涂层的相接处,凸起物需用铲刀铲掉。
  • 每层涂料都要完全干燥后,才能铺设下一层涂料。

4.3 干燥时间

  • 在理想施工状态25℃和50%的相对湿度下,每一层整平层涂料的干燥时间为4小时。
  • 温度越低,湿度越高,涂层干燥时间就越长。

5.0 面层涂料的应用

  • 建议涂布三层面层涂料。
  • 前两层为加砂涂布(纹理层),第三层直接涂布(终饰层)。
  • 纹理层每层使用量约0.2 Kgs/㎡(未稀释),终饰层每层使用量约0.15 Kgs/㎡(未稀释)。
  • 如需达到ITF标准的场地要求,建议加调速料

第一层:0.12Kgs/㎡,第二层:0.085Kgs/㎡,第三层:0.06Kgs/㎡

  • 实际用量视加入砂子的粗细不同而有差异。

5.1 配比说明



纹理层



托柏斯面层涂料

55 gallons

250Kgs

石英砂(140目)

198 Kgs

220Kgs

36.3gallons

139 Kgs

◇   禁止使用含有粘土,泥巴,铁质及盐的砂。

★为达到更好的效果,托柏斯调速料可取代石英砂与托柏斯面层涂料混合使用。



托柏斯面层涂料

55 gallons

250 gallons

托柏斯调速料

82.5 gallons

465Kgs

55 gallons

211 Kgs

终饰层



托柏斯面层涂料

55 gallons

250 gallons

55 gallons

211Kgs

◇实际配比视现场施工及地面温度情况而定。

*以上材料应用搅拌机充分搅拌均匀方可使用。在施工过程中,应对调配好的涂料进行周期性搅拌以确保漆膜表面的一致性。在异常高温情况下,需根据情况适当添加更多的水。

5.2 使用说明

  • 用TRS-01橡胶刮耙平行涂布涂料。
  • 仔细检查交迭涂层的相接处,凸起物需用铲刀铲掉。
  • 每层涂料都要完全干燥后,才能铺设下一层涂料。
  • 在高温条件下,可在涂层表面喷洒适量的水以保持表面潮湿。

5.3干燥时间

  • 在理想施工状态25℃和50%的相对湿度下,每一层面层涂料的干燥时间为4小时。
  • 温度越低,湿度越高,涂层干燥时间就越长。

6.0 划线漆的应用

  • 建议只涂刷一道。
  • 涂刷一个标准网球场需要约3.75 Kgs。

6.1 配比说明

  • 开罐后可直接使用,无需稀释。

6.2 用法说明

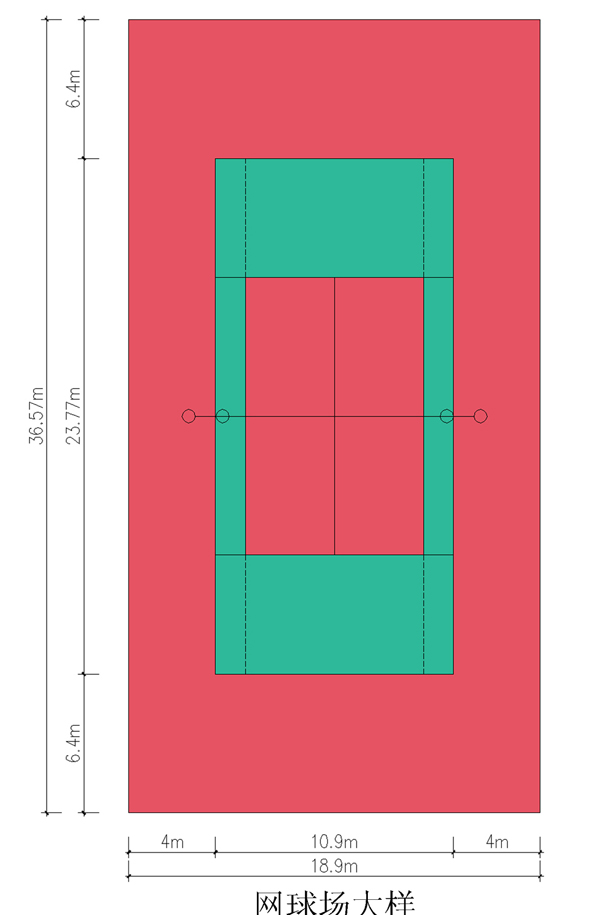

  • 依各种球场尺寸放样定线。
  • 把美纹胶纸按线紧粘于地面以防止毛边,待球场变干后立即取掉。
  • 所有的标线要使用漆刷或滚筒粘上划线漆来划。

6.3 干燥时间

  • 在理想施工状态25℃和50%的相对湿度下,划线漆的干燥时间约4小时。
  • 温度越低,湿度越高,涂层干燥时间就越长。

7.0 完工

  • 球场施工完毕后,待24小时后才可投入使用。
  • 施工人员要清理施工过程遗留下来的残骸、剩余的材料、容器和污水, 并确保令使用者满意。
  • 建议对建成的球场采用安全保护设施,避免其不受人为的恶意破坏。

8.0 局限性

8.1 基础局限性

  • 托柏斯运动涂料仅限于应用在热熔式沥青和波特兰水泥基础表面。

8.2 气候局限性

  • 在下雨天或即将下雨时都无法施工。
  • 施工时,天气必须良好,并确定在每层涂料施工完成后4小时内不会下雨,以免因材料未干,被雨水冲刷流失。
  • 地面温度必须在15℃以上,不宜超过40℃。
  • 在高温天气下,最佳施工时段为上午9:00以前,下午18:00以后。

8.3 伸缩缝收缩

  • 伸缩缝的收缩会影响到面层,造成细小裂纹,这是无法避免的,但并不影响球场的正常使用。

8.4 稀释过量

  • 切勿稀释过量以免引起起泡,起沙,涂料附着力降低,耐久性下降等状况。

8.5室内运动场局限性

  • 在铺设室内运动场时,会遇到湿气大,温度低及空气流动性差等情况,涂料干燥时间会相对延长。

8.6 储藏温度

  • 涂料应该照材料说明所规定事项存放,避开高温湿热及5℃以下的气温。
